2010年二级建造师《建设工程施工管理》练习题(八十八)

时间:2010-01-25 14:14来源:二级建造师考试网 作者:jzsdu 点击:

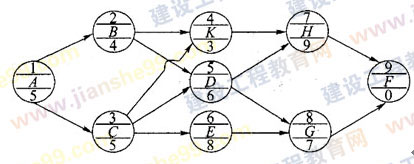

  场景(十)根据某工程项目的各项工作的持续时间和工作之间的逻辑关系,编制的单代号网络计划如下图所示(时间单位:月)。

  根据场景(十),回答下列问题:

  1.该工程项目的计算工期为(  )个月。
  A.20
  B.22
  C.25
  D.26

  2.该单代号网络计划中的关键线路为(  )。
  A.①-③-④-⑦-⑨
  B.①-②-⑤-⑧-⑨
  C.①-②-④-⑦-⑨
  D.①-③-⑤-⑦-⑨

  3.工作B的总时差和自由时差为(  )个月。
  A.1
  B.2
  C.3
  D.4

  4.工作K的最早完成和最迟完成时间分别为(  )个月。
  A.12,15
  B.13,16
  C.13,15
  D.15,16

  答案:1.C 2.D 3.A 4.B
