三、案例分析题1共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
(一)
背景资料:某高速公路M合同段(K17+300~K27+300),主要为路基土石方工程,本地区岩层构成为泥岩、砂岩互层,抗压强度20Mpa左毛,地表土覆盖层较薄。在招标文件中,工程量清单列有挖方2400000m3 (土石比例为6:4),填方2490000m3,填力路段填料由挖方路段调运,考虑钊部份工程量无法准确确定,因此采用单价合同,由监理工程师与承包人共同计量,土石开挖练合单价为16元/m3.施工过程部分事件摘要如下:事件1:施工单位开挖路基后,发现挖方土石比例与设计文件出入较大,施工单位以书面形式提出发计变更,后经业主、监理、设计与施工单位现场勘察、洽商,设计单位将土石比例调整为3.4:6.6,变更后的士石方开挖综合单价调整为19元/m3.经测算,变更后的项目总价末超过初步设计批准的概算。
事件2:在填筑路堤时,旋工单位采用土石混合分层铺筑,局部路段因地形复杂而采用竖向填筑法施工,并用平地机整平每一层,最大层厚40cm,填至接近路床底面标高时,改用土方填筑。
事件3:该路堤施工中,严格质量检验,实测了压实度、弯沉值、纵断高程、中线偏位、宽度、横坡、边坡。
问题:1.《公路工程设计变更管理办法》将设计变更分为哪几种?事件1中的设计变更属于哪一种?说明理由。
2.指出事件2中施工方法存在的问题,并提出正确的施工方法。
3.指出事件3中路堤质量检验实测项目哪个不正确?还需补充哪个实测项目?
4.针对该路段选择的填料,在填筑时,对石块的最大粒径应有何要求?
(二)

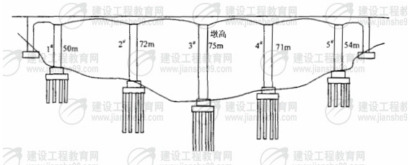

背景资料:某高速公路特大桥为变截面预应力混凝土连续刚构桥,其桥跨布茧为70m+4×120m+70m.主梁采用箱形截面,墩身为空心墩,墩高50~75m.桥墩采用群桩基础,平均桩K约60m(见示意图)。
施工单位为本桥配置了以下主要施工机械和设备:反循环钻机、混凝土高压泵、混凝土搅拌站、塔吊、载人电梯、悬臂式掘进机、架桥机、预应力张拉成套设备、爬模设备、钢模板、钢护简、挂篮设备。
3#桥墩在施工到40m高度时,作业人员为了方便施工,自己拆除了部分安全防护设施。另有作业人员携带加工好的部分箍筋乘电梯到墩顶施工。
问题:
1.按高处作业的分级要求,该桥2#桥墩施工属于哪一级?患有哪些疾病的人员不适合在本桥墩作业?该桥墩的作业人员应配备哪些个人安全防护设施?
2.指出3#墩作业人员的错误做法。
3.根据示意图,说明施工单位配备的施工机械和设备分别用于本桥哪些部位的施工?哪些设备不适用于本桥施工?
4.本桥变截面箱粱宜采用什么方法施工?本桥承台属于高枉承台还是低枉承台?
(三)
背景资料:某施工单位中标承担了某路段高速公路收费系统的施工,该路段设计车速为100km/h,有8处互通立交,其中2处互通立交连接其它高速公路,其余6处连接地方道路。全线设一个监控、通信、收费分中心,6个收费站,采用封闭式半自动收费方式,并且纳入全省高速公路联网收费。
收费车道计算机系统具有按车道操作流程正确工作、对车道设备的管理与控制、设备状态自检并将故障信号实时上传等功能。设计文件要求货车不称重而按载重吨位分型收费,但是在招标文件中要求收费应用软件应满足货车计重收费的需要。签订合同10天后,业主正式书面告知施工单位,本路段要增加货车计重收费系统,并且提供了原设计单位收费系统变更的相应图纸和说明,其涉及的变更未超过批准的建设规模。业主请施工单位组织实施。
问题:
1.施工企业应具备何种企业资质才能承担该收费系统的施工任务?
2.收费车道计算机系统除背景资料中提及的功能外,还有哪些功能?
3.说明本工程新增货车计重收费系统的变更依据和变更确认过程。
4.项目变更为采用货车计重收费方式时,出口车道应增加哪些设备?
