三、案例分析题(共5题,前3题各20分,后2题各30分)
(一)
背景资料:

某土石坝分部工程的网络计划如图1,计算工期为44天。根据技术方案,确定A、D、I三项工作使用一台机械顺序施工。

问题:
1.按A→D→I顺序组织施工,则网络计划变为图2所示:

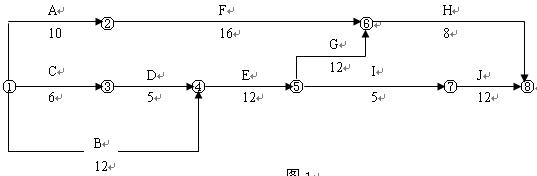

图2
(1)计算工期是多少天?
(2)机械在现场的使用和闲置时间各是多少天?
2.如按D→A→I顺序组织施工:
(1)画出该种方案的网络计划。
(2)计算工期是多少天?
(3)机械在现场的使用和闲置时间各是多少天?2012年一级建造师考试时间
3.比较以上两个方案,判断哪个方案更好。
4.若监理机构批准D→A→I顺序施工,施工中由于项目法人原因,B项工作时间延长5天,承包商提出要求延长5天工期。
(1)你认为工期延长几天合理?为什么?一级建造师考试时间
(2)承包商可索赔的机械闲置时间为多少天?为什么?
(二)
背景资料:
某堤防工程项目业主与承包商签订了工程施工承包合同。合同中估算工程量为5300m3,单价为180元/m3。合同工期为6个月。有关付款条款如下:
1.开工前业主应向承包商支付估算合同总价20%的工程预付款;
2.业主自第一个月起,从承包商的工程款中,按5%的比例扣留保修金;
3.当累计实际完成工程量超过估算工程量的10%时,对超过部分进行调价,调价系数为0.9;
4.每月签发付款最低金额为15万元;
5.工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。
承包商每月实际完成并经签证确认的工程量见下表。
每月实际完成工程量
月份
|
1
|
2
|
3
|
4
|
5
|
6
|
完成工程量(m3)
|
800
|
1000
|
1200
|
1200
|
1200
|
500
|
累计完成工程量(m3)
|
800
|
1800
|
3000
|
4200
|
5400
|
5900
|
问题:
1.估算合同总价为多少?
2.工程预付款为多少?工程预付款从哪个月起扣留?每月应扣工程预付款为多少? 2012年一级建造师考试时间
3.每月工程量价款为多少?应签证的工程款为多少?应签发的付款凭证金额为多少?
